研悦建材︱免填缝模壳与传统填缝模壳对比分析

所属栏目 : 公司新闻 发布时间 : 2023-03-16 点击量 : 945

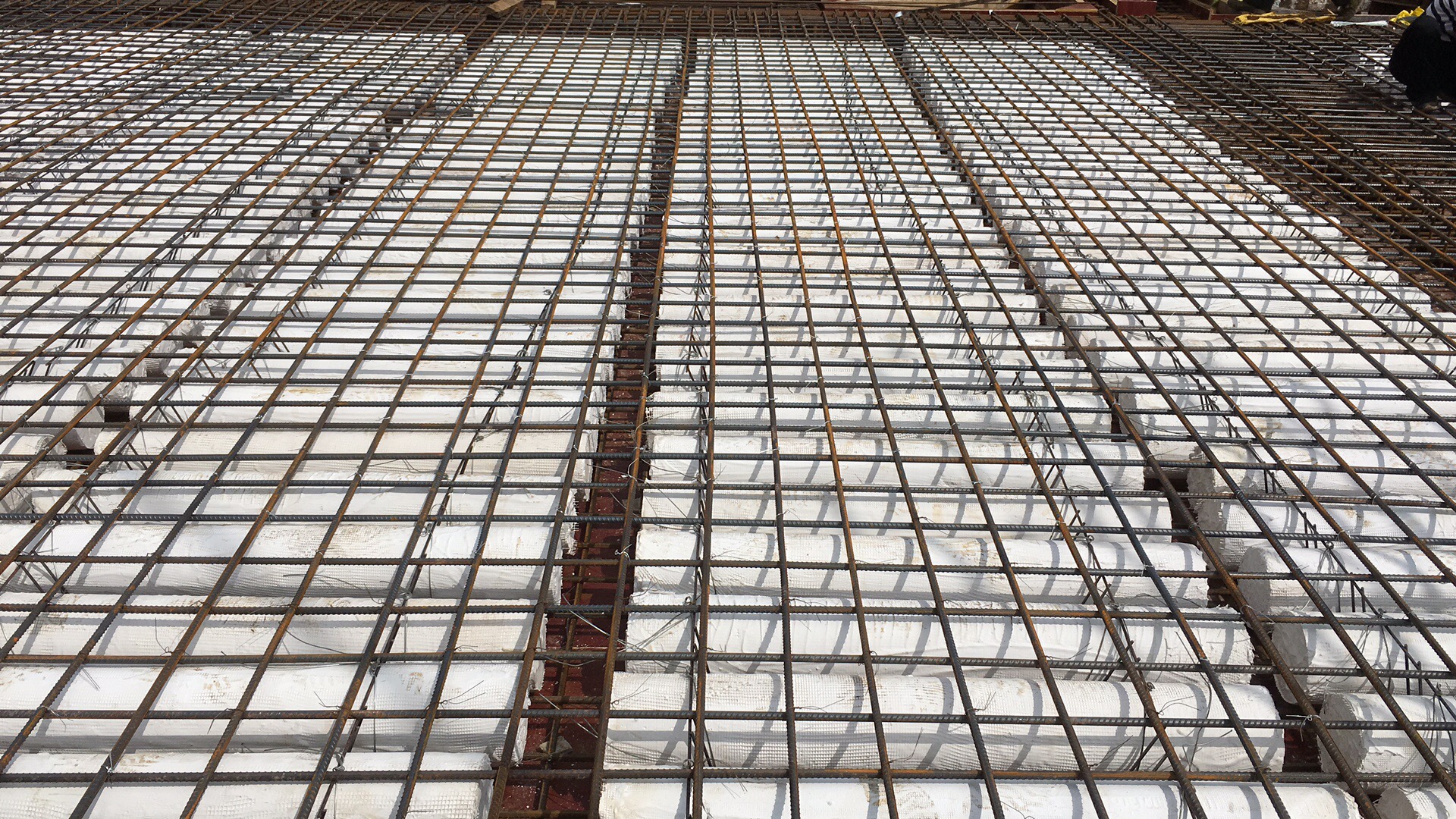

第四代免填缝模壳特点展示

新结构改进型模壳:

使用的是原料颗粒压制而成,收口部位加强设计使产品强度、韧性更好;周转次数大幅增加、模壳破损率更小(控制在2%以内)。




模壳施工更快捷:


传统模壳法兰边厚度3cm,模壳根据图纸定位要求固定后,模壳之间的法兰高度还需要填补起来,法兰以上才是梁的截面,目前通常处理措施,用竹胶板、挤塑板或废旧木板等材料填充,再贴胶布或网格布才完成模板所有工序。

第四代免填缝模壳法兰边厚度由目前3cm减小至1cm以内,且是弧状收边,自然与下层支撑体系贴合,钉上钉子即完成了所有模板工程;

人工材料费用极大节省:

以一个工作面作直观对比:

地库一个标准工作面约1200平米左右(按后浇带30~40m一道约4个8米跨*5个8米面积);

模壳数量约1200*0.65=780个;

免填缝模壳与传统填缝模壳优势分析

安装环节-传统模壳更繁杂

四人一组从模壳吊装到铺装及完成填缝..能铺设270~280个

(根据专业模壳安装拆卸班组提供数据)

因此完成模壳的铺设需要时间是3天时间

产生的人工费用:4*400*3=4800元

填缝辅料费用:

.便宜的3公分厚泡沫板市场价约200元/M3,单张板按1000*2000按肋宽150mm算能裁13段1m左右的条块,主梁宽度按600mm计算;一个标准8M跨挤塑板需要8m*(6道肋梁+主梁折算成4道肋梁)*2两个方向=160个条块,需板材13张;工作面共20跨,板材耗费260张;260*0.03*1*2=15.6方;考虑损耗按16方计算;共需要16*200=3200元;

填缝辅料2费用:

胶带使用长度:160*2(肋梁边界各一道)*20=6400m

常用40码透明胶带长度约36m,市场单价7元/卷

6400/36*7=125元

辅料3水性脱模剂:380元/桶,正好管一个工作面

(钉子未算)

以上费用共计:4800+3200+125+380约等于8500元


安装环节-第四代免填缝模壳更简易


四人一组..铺设模壳500~530个左右

一个工作面铺设完成需要时间1.5天左右

产生的人工费用:4*400*1.5=2400元

无其他辅料

(钉子未算)

地板革包缝对比

一跨8.4m*8.4m柱网中每平方需地板革包缝:0.27m2/m²。

密肋梁底打磨修复:

一跨8.4m*8.4m柱网中每平方需密肋粱底打磨修复:0.02工日/m²。


模壳破损率对比


传统模壳实际工地的破损率约8%,破损模壳按150元/只

赔偿0.08*780*150=9360元

第四代免填缝模壳的实际破损率约1%,破损模壳按260元/只

赔偿0.01*780*260=2028元

综上对比:

同等情况下,采用.新第四代免填缝模壳节省直接材料费用8500-2400=6100元,折合平方约5元/M².

考虑实际发生的破损赔偿,传统模壳破损还可能在实际费用基础上增加6元/M²,共计增加约11元/M².

END
